Uus vundament

Vundamendi ehitus: tüübid, etapid ja milline alus sinu majale sobib

Neli vundamenditüüpi ristlõikena ja kaheksa ehitusetappi kaevest tagasitäiteni. Hinnad on eraldi lehel: vundamendi hind.

Hinnad põhinevad 22 reaalsel vundamendihankel, seisuga juuli 2026. Kindelalus ise ei ehita: töö teeb partner.

Kodu vundamendi killustikpadi ja puitraketis armatuuriga metsaservas ehitusplatsil
Kui palju maksab?€15 10122 reaalse hanke keskmine. Mediaan on €12 083.
Kui sügavale?1–1,5 mNii sügavale ulatub Eestis pinnase külmumine. Süvis arvestab sellega.
Kas on vaja ehitusluba?Eraldi eiVundament käib kaasa hoone enda ehitusteatise või -loaga.
Kas talvel saab valada?Saab, kallimaltBetoon vajab soojendust ja katteid, et see enne kivinemist ei külmuks.

Enne kui edasi loed

Mis siin lehel on

Neli vundamenditüüpi ristlõikena, hinnavahemik, ehituse järjekord ja see, mis otsuse sinu krundil ära teeb.

Mida siit ei leia

Sinu maja täpset hinda. Selle annab partner pärast pinnaseuuringut ja projekti.

Kust numbrid tulevad

22 reaalsest, kuupäevaga vundamendihankest ja 2025. aasta plaatvundamendi näitajast. Allikas on hange.ee koondandmed, kogutud juuli 2026.

Milline vundament maja alla sobib

Neli tüüpi, üks mõõtkava, üks maapind. Sinu valiku otsustavad krundi pinnas, hoone kaal ja see, kas majale tuleb kelder.

Plaatvundament

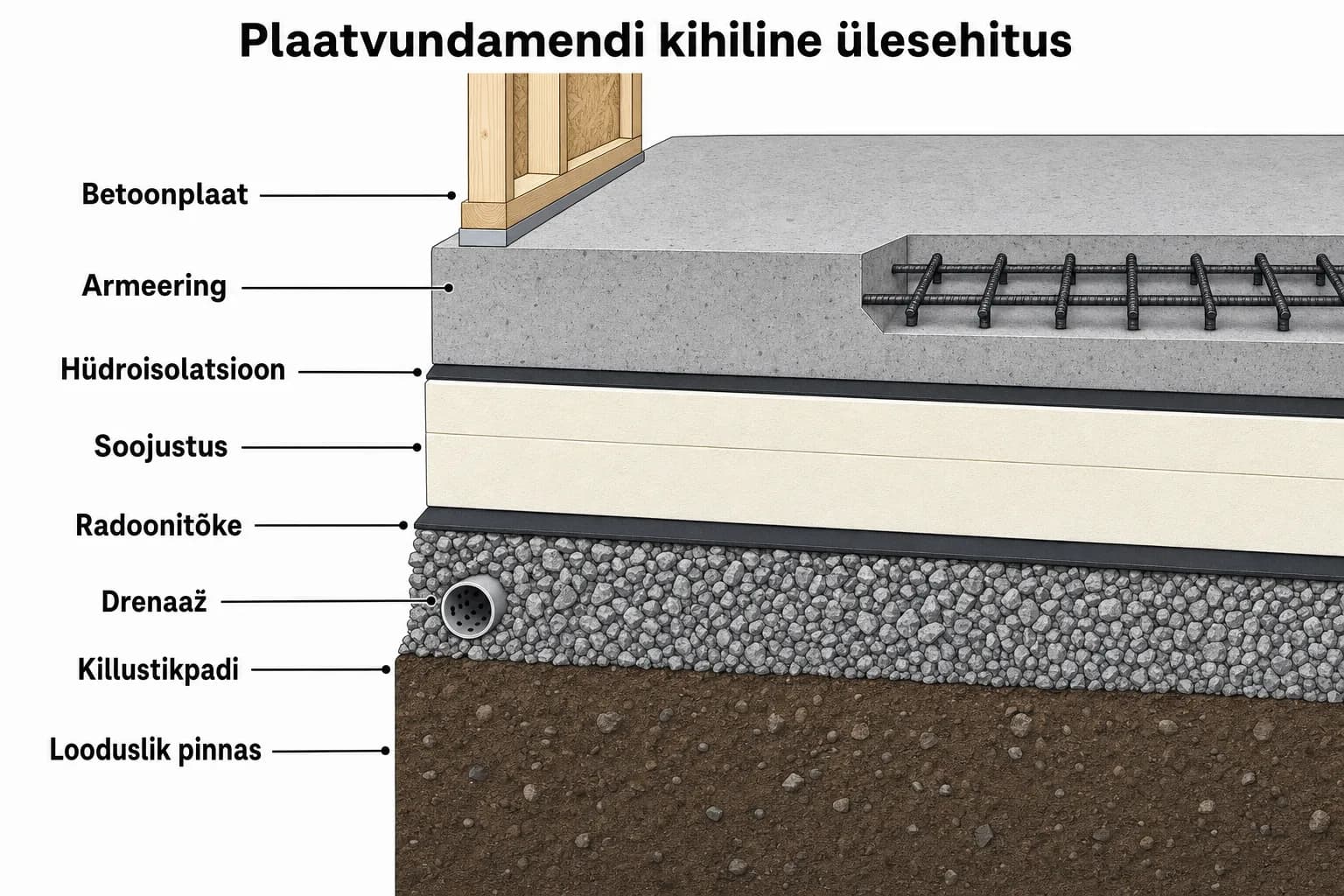

Üks soojustatud betoonplaat kogu maja all. Soojustus jääb plaadi alla, põrand on kohe valmis.

Keldrita · madal süvis

Lintvundament

Kandev vundamendisein jookseb maja kandvate seinte all ringi, kas valatud betoonist või plokkidest.

Kelder võimalik · sügavam süvis

Postvundament

Hoone toetub üksikutele postidele korrapärase võrguna, mitte pidevale seinale ega plaadile.

Keldrita · kergele hoonele

Vaivundament

Rammitud, puuritud või kruvitud vaiad viivad koormuse sügavamale, tugevamale pinnakihile. Vaiade otsas kannab hoonet rostvärk.

Keldrita · nõrgale pinnasele

Tüübi kohta pikemalt: plaatvundament, lintvundament, postvundament, vaivundament.

Joonised on ühes mõõtkavas ja sama maapinnajoonega, et sügavuste vahe oleks võrreldav. Täpse süvise ja armeeringu määrab projekteerija pinnaseuuringu põhjal.

Sama neli tüüpi kõrvuti

Plaat- ja lintvundament katavad enamiku uutest kodudest. Ülejäänud kaks sobivad kitsamale juhtumile.
VõrdlusPlaatvundamentLintvundamentPostvundamentVaivundament
Sobib kuiKandev ühtlane pinnas, keldrita kodu, põrandaküteSoov keldri, tehnoruumi või kõrgema sokli järeleKerge hoone: suvila, aiamaja, terrass, abihooneNõrk või ebaühtlane pinnas, suur koormus
KelderTavaliselt ilma keldritaSobib nii keldriga kui keldritaIlma keldritaTavaliselt ilma keldrita
Kaevetöö mahtVäiksem: madal süvis, lai aluspadiSuurem: sügavam süvis ja rohkem väljaveduKõige väiksem: ainult postide augudVäike: ainult vaiade kohad, aga vaiad lähevad sügavale
Suurim piirangKogu plaat valatakse korraga, ilm peab sobimaRohkem käsitööd ja liitekohti kui plaadilRaskele mitmekorruselisele majale ei sobiVajab eritehnikat vaiade rajamiseks ja täpset rostvärki

Madalvundament: plaat ja madal lint

Madalvundament jääb pinnalähedaseks ja hoiab külma soojustuse abil eemal, selle asemel et ulatuda külmumispiirist allapoole. Nii soojustatud plaatvundament kui madalale rajatud, soojustatud lintvundament kuuluvad selle mõiste alla.

Külmakaitse üldjuhend ja levinud vead on madalvundamendi lehel, sügavuse kohta loe vundamendi sügavuse lehelt.

Milline tüüp millisele objektile

Terrass, kasvuhoone, kuur, aiamaja, saun ja garaaž ei vaja tavaliselt sama vundamenti, mis maja.

Kerge kõrvalhoone koormus on väiksem kui majal, seepärast piisab sageli väiksemast vundamendist.
ObjektSoovitatav vundamenditüüp
MajaPlaat- või lintvundamentVali pinnase ja keldrisoovi järgi, vt tabel üleval.
TerrassPostvundamentKerge konstruktsioon, sageli piisab punktalustest. terrassi vundament
KasvuhoonePostvundamentKerge hoone, ei vaja pidevat vundamendiseina. kasvuhoone vundament
KuurPostvundamentKerge kõrvalhoone all piisab sageli postidest. kuuri vundament
AiamajaPostvundamentSama loogika, mis kuuril: kerge, iseseisev hoone. aiamaja vundament
SaunPlaat- või postvundamentSõltub suurusest ja sellest, kas tuleb ahi. sauna vundament
GaraažPlaatvundamentSõiduki kaal ja katkematu põrand tahavad plaati. garaaži vundament

Erijuhud, mida kõige rohkem küsitakse

Neli olukorda, kus tavavastus ei kehti ja tüübi valik käib teistmoodi.

Vaata pinnasetöid

Plaatvundament keldriga

Plaat ise keldrit ei anna. Kelder eeldab kandvat seina, seega tavaliselt lintvundamenti.

Vundament kuurile või abihoonele

Kerge kõrvalhoone all piisab sageli postvundamendist. Täismahus plaati pole mõtet valada.

Vundament pehmele või turbasele pinnasele

Tavavundamenti otse pehme pinnase peale ei rajata. Tavaliselt vahetatakse pinnas või valitakse eritehniline lahendus.

Paepealne krunt

Kandevõime on tihti hea, aga süvise saavutamine võib olla oodatust keerulisem ja kallim.

Hinnavahemik lühidalt

Pikem hinnalugu, tegurid ja pakkumise read on vundamendi hinna lehel. Siin on ainult vahemik, et ehituse tüüpe oleks lihtsam mõõta.

€171/m²Plaatvundamendi keskmine hind 2025. aastal, umbes 103 m² objekti kohta. Viimase viie aasta soodsaim aasta.

22 reaalse, kuupäevaga hanke vahemik: väikesest parandustööst täismahus uue vundamendi ehituseni.

Arvuta oma vundamendi hindVundamendi hind ja mis seda mõjutab

Kuidas vundamendi rajamine käib

Kaheksa etappi samas järjekorras, olenemata tüübist. Neli esimest otsustavad, kui hästi vundament kannab.

EttevalmistusSammud 1–2
BetoonitöödSammud 3–5
LõpetamineSammud 6–8
Samm 1

Kaevetööd

Krunt kaevatakse lahti projektis määratud süviseni. Kaevatud pinnas veetakse ära või läheb hiljem planeerimisse.

Samm 2

Aluspadi

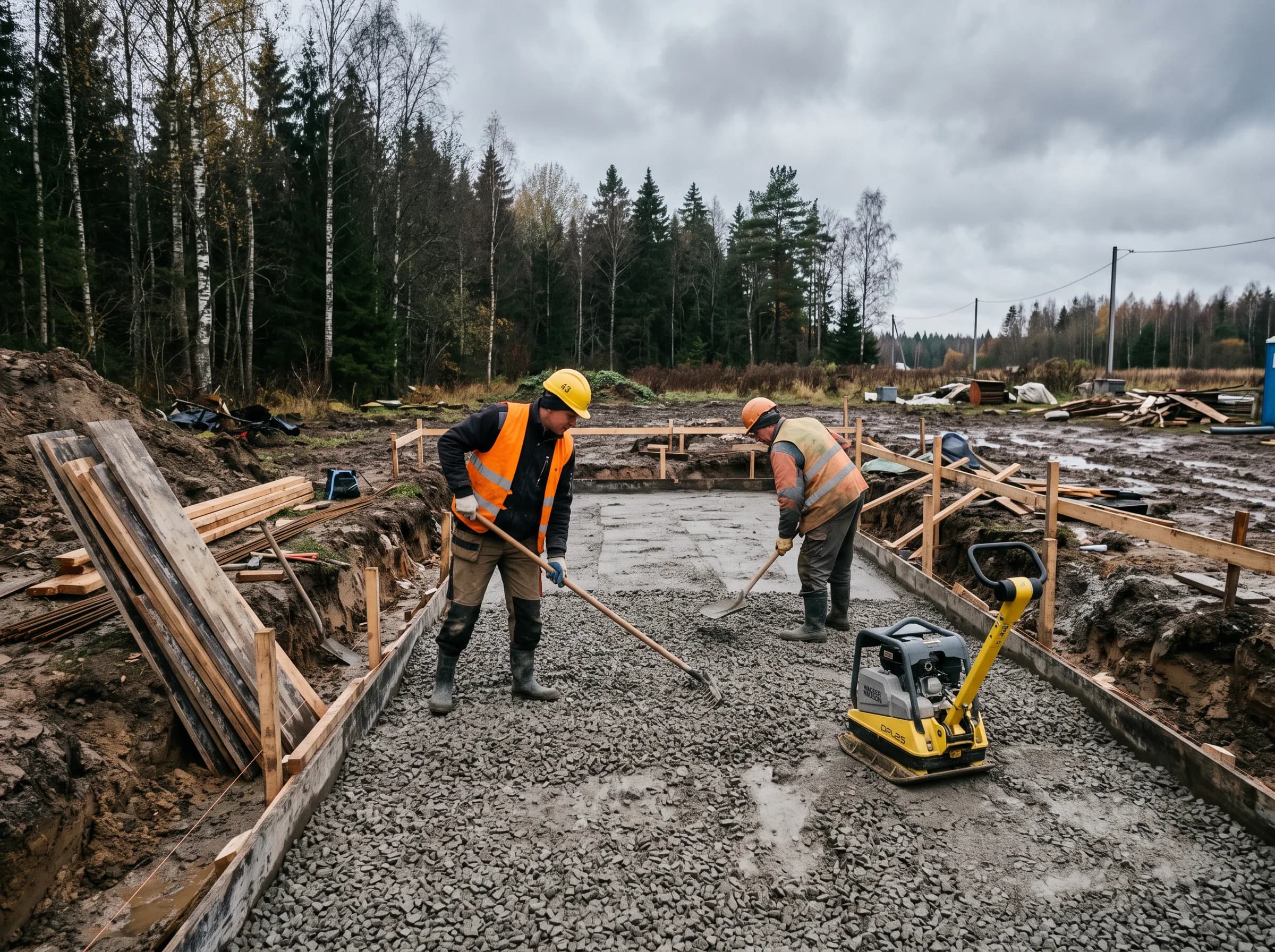

Killustik laotakse kihiti ja tihendatakse. See kiht jääb nähtamatuks, aga kannab kogu maja koormust.

Samm 3

Raketis

Puidust vormid ehitatakse üles piki vundamendi kuju. Nende täpsus määrab valmis vundamendi mõõdud.

Samm 4

Armeering

Terasvõrk paigaldatakse raketise sisse. Betoon kannab survet, teras hoiab tõmbe all pragunemist tagasi.

Samm 5

Betoonivalu

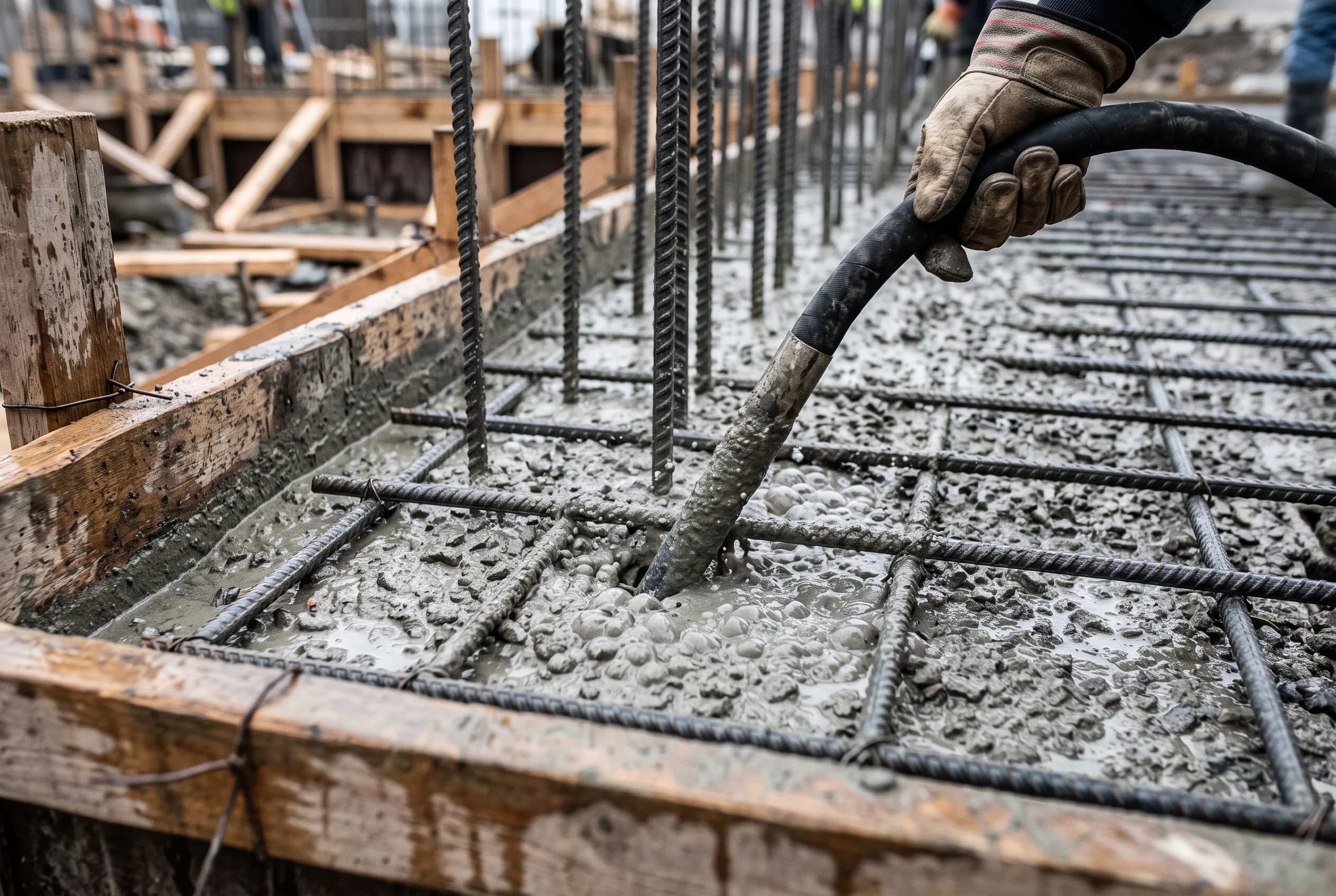

Betoon valatakse armeeringu ümber ja vibreeritakse. Valu tehakse korraga, muidu jääb nõrk liitekoht.

Samm 6

Kivinemine

Esimesed päevad on kõige tähtsamad. Täieliku tugevuseni jõuab betoon alles nädalate jooksul.

Samm 7

Isolatsioon

Hüdroisolatsioon ja soojustusplaadid lähevad välisküljele. Lisandub radoonitõke ja vajaduse korral drenaaž.

Samm 8

Tagasitäide

Pinnas täidetakse kihiti tagasi ja tihendatakse. Krunt tasandatakse majast eemale kaldu.

Kaevetööde kohta pikemalt: kaevetööd. Isolatsiooni ja tagasitäite juures käivad kaasas vundamendi soojustamine ja drenaaž.

Sama krunt enne ja pärast

Kaevatud kaevik koos killustikpadja ja raketisega, seejärel valmis valatud plaat pärast raketise eemaldamist.

Kaevatud vundamendikaevik tihendatud killustikpadja ja puitraketisega, taustal kaevurEnne
Kaevik on kaevatud, killustikpadi tihendatud ja raketis üles ehitatud. Selles etapis on veel kõike võimalik üle kontrollida.
Valmis valatud betoonist vundamendiplaat samal krundil pärast raketise eemaldamistPärast
Raketis on maha võetud ja plaat valatud. Aluspadi ja armeering on nüüd jäädavalt betooni all.

Valupäev on ainus etapp, mida ei saa pooleli jätta

Betoon valatakse armeeringu ümber ühe korraga. Pooleli jäänud valu jätab vundamenti nõrga liitekoha, mida hiljem parandada ei saa.

Seepärast lepitakse valupäev ette kokku, arvestades nii ilmaennustust kui betooni tarnegraafikut.

Mis valupäeva hinda mõjutab

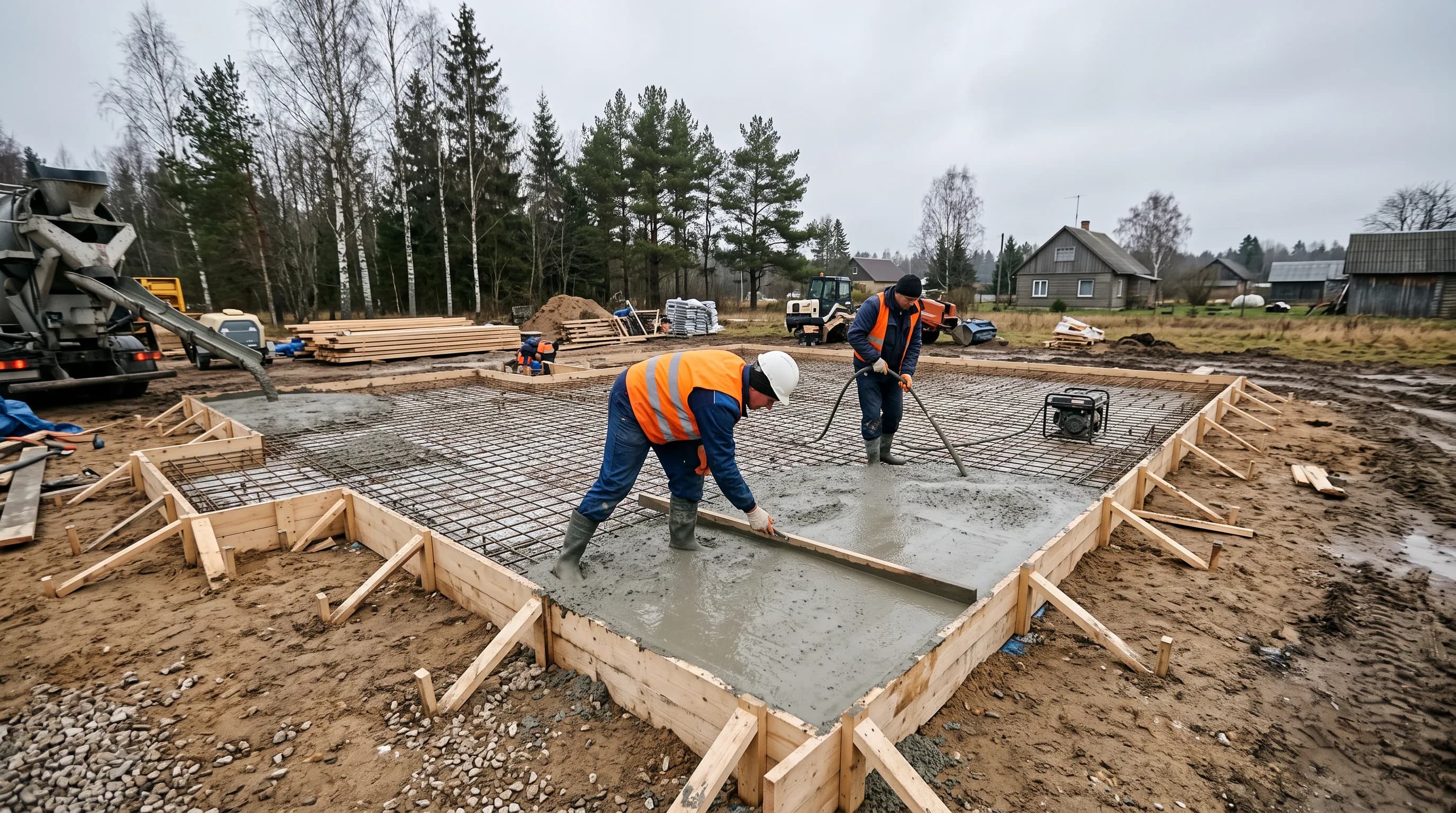

Betooni valamine betooniautost armatuurvõrgule puitraketise sees, kaks töömeest jaotamas segu

Kirjelda oma projekt üks kord

  1. Räägi, mis hoone tuleb, millisele krundile ja millal.
  2. Saadame kirjelduse 2–3 partnerile, kes sinu piirkonnas seda tööd teevad.
  3. Partnerid võtavad ise ühendust ja saadavad oma hinna.
Küsi pakkumist
Tasuta ja mittesiduv

Päringu edastamine ei maksa midagi ja sa ei ole sellega seotud. Töö teeb alati partner, Kindelalus ise vundamente ei ehita.

Nimekirjas on 35 kontrollitud partnerit üle Eesti.

Mis otsustab vundamenditüübi sinu krundil

Tüüpi ei vali kataloogist. Selle valib pinnas, mis krundi all tegelikult on.

Liiv ja kruus

Kannab hästi ja laseb vee läbi. Tavaliselt kõige lihtsam alus nii plaadile kui lindile.

Savi

Paisub ja tõmbub niiskuse muutumisel kokku. Vajab paksemat aluspatja, drenaaži ja sageli inseneri hinnangut.

Turvas ja soostunud pinnas

Pehme ja kokkusurutav. Tavavundamenti otse peale ei rajata, pinnas tuleb enamasti asendada.

Paepealne pinnas

Õhuke pinnasekiht paekivi peal, levinud Põhja-Eestis ja saartel. Kaevamine on tihti kallim.

Pinnaseuuring näitab, milline neist sinu krundil on ja kui paksu kihina. Naaberkrundi andmed ei kõlba, sest kihid võivad muutuda paarikümne meetri jooksul.

Kui sügav vundament peab olema: lintvundamendi tald viiakse külmumispiirist allapoole, soojustatud plaatvundament jääb pinnale ja hoiab külma soojustusega eemal. Kaks eri lahendust samale probleemile.

Põhjavesi

Kõrge veetase nõuab tugevamat hüdroisolatsiooni ja sageli drenaaži juba esimestest etappidest.

Külmumissügavus

Eestis külmub pinnas tavaliselt 1–1,5 meetri sügavuseni. Süvis ja soojustus peavad sellega arvestama.

Hoone kaal

Kivimaja vajab tugevamat alust kui puitkarkass. Korruste arv ja katus lisavad koormust.

Load, järelevalve ja aastaaeg

Vundamendil ei ole oma luba. Küsimus on selles, kumb menetlus kehtib hoonele ja millal betooni valada saab.

Kumb menetlus kehtib, otsustab hoone suurus ja tüüp. Täpse vastuse annab sinu valla või linna ehitusmäärus.
Parim akenTehtavVajab lisameetmeidTalvel saab valada, aga betoon vajab soojendust, kiirendeid või kaitsekatteid. See teeb töö kallimaks ja aeglasemaks. Kevadel ja sügisel nihutab graafikut pigem vihm kui külm.
  • Uue maja vundament ei vaja eraldi luba. See käib kaasa hoone enda ehitusteatise või -loaga.
  • Pinnaseuuring ei ole loadokument, kuid on projekti nõuetekohaseks koostamiseks enamasti vajalik alus.
Kes vundamendi juures mida teeb. Sina tellid, aga ei vastuta töö kvaliteedi eest.
OsapoolMida teeb
SinaTellid pinnaseuuringu ja projekti, valid tüübi ja ehitaja.
Geodeet või geoloogUurib pinnase kihid, kandevõime ja põhjaveetaseme enne projekteerimist.
ProjekteerijaPaneb projekti paika tüübi, süvise, armeeringu ja isolatsioonid.
EhitajaKaevab, rajab aluspadja ja raketise, armeerib ja valab betooni.
OmanikujärelevalveKontrollib tööd objektil, eriti enne kui kihid maa alla jäävad.

Kuus viga, mis maksavad hiljem kõige rohkem

Enamik neist jääb betooni alla ja tuleb välja alles aastate pärast.

  • Pinnaseuuring jäetakse tegemata või kasutatakse naaberkrundi vanu andmeid.
  • Killustikpadi on liiga õhuke või halvasti tihendatud.
  • Hüdroisolatsioon jääb nurkade ja läbiviikude juures katkendlikuks.
  • Betooni valatakse külmas ilma soojenduse või katteta.
  • Järgmise etapiga alustatakse enne, kui betoon on piisavalt kivinenud.
  • Drenaaž jääb tegemata või vale kaldega savisel ja kõrge põhjaveega krundil.

Firmad, kes uut vundamenti ehitavad

35 kontrollitud partnerit üle Eesti. Iga partneri lehel on tegevuspiirkond ja erialad, info pärineb nende endi avalikelt lehtedelt.

StonemaxHarjumaa, üle Eesti kokkuleppelVaata firmat →NC EhitusTallinn, üle EestiVaata firmat →InnopolTallinn ja HarjumaaVaata firmat →Vundamendi MeisterÜle-eestilineVaata firmat →Aarna EhitusTartu ja Lõuna-EestiVaata firmat →Arte EhitusgruppLõuna-Eesti ja HarjumaaVaata firmat →Uretek BalticÜle-eestiline (Balti frantsiis)Vaata firmat →CoralRoofHarjumaa, üle Eesti (vundamenditööd)Vaata firmat →ARO EhitusPärnu ja Pärnumaa, üle Eesti kokkuleppelVaata firmat →Owest EhitusSaaremaa (Nasva)Vaata firmat →KVA EhitusHiiumaa (Kärdla)Vaata firmat →TerasvaiTallinn (Harjumaa), tööd üle EestiVaata firmat →CSF (Carrotscrew)Tartu, üle EestiVaata firmat →Megal (kruvivaiad.ee)Tartumaa (Kambja vald)Vaata firmat →VaivundamentTallinn, üle EestiVaata firmat →Vändra MPPärnumaa (Vändra)Vaata firmat →Bullmann BaltiPärnu, Kihnu, Muhu, Saaremaa, TallinnVaata firmat →Firelli HaljastusIda-Virumaa (Jõhvi)Vaata firmat →Graver GruppVõrumaa, Põlvamaa, ValgamaaVaata firmat →RenteksTartu, Lõuna-EestiVaata firmat →Kalma EhitusSaaremaaVaata firmat →NomiaskaLääne-Virumaa (Tapa, Rakvere)Vaata firmat →Reno EhitusTallinn ja HarjumaaVaata firmat →Ecopur (Janres EL)Tallinn, Tartu, Pärnu, KuressaareVaata firmat →Evari EhitusTartu (Kambja vald), üle EestiVaata firmat →AldrehtTartu, üle EestiVaata firmat →JK GruppRakvere, Lääne-VirumaaVaata firmat →KRA EhitusRakvere, Lääne-VirumaaVaata firmat →Amikor TRPärnu- ja ViljandimaaVaata firmat →Redo EhitusViljandi vald, ViljandimaaVaata firmat →Puruvana TammHarju-, Pärnu- ja RaplamaaVaata firmat →Nordecon Betoon (NOBE)Tallinn, üle EestiVaata firmat →Volari BetoonitöödTartu, üle Eesti ja SoomeVaata firmat →Maru BetoonitöödTallinn, üle Eesti ja SoomeVaata firmat →Megapascal (MPa Ehitus)Lääne-Virumaa, üle EestiVaata firmat →

Aitame valida

Kirjelda oma tööd üks kord ja edastame selle sobivale partnerile — ei pea nimekirja ise läbi käima.

Küsi pakkumist

Tasuta ja ilma kohustuseta

Piirkonna kaupa: vundamenditööd Harjumaal ja vundamenditööd Tartumaal.

Kui sinu olukord on teistsugune

Sinu praegune vundament praguneb või maja vajub. See leht räägib uue vundamendi ehitamisest. Olemasoleva parandamine käib teist teed.

Vundamendi tugevdamine

Vaja on ainult kaevetöid, planeerimist või drenaaži. Pinnasetööd tellitakse sageli eraldi, enne kui vundamenditüüp on üldse valitud.

Pinnasetööd

Tahad kohe numbrit, mitte lugemist. Kalkulaator annab suurusjärgu sinu maja mõõtude ja tüübi järgi.

Arvuta vundamendi hind

Küsimus on vundamendi sügavuses Külmumispiir ja sügavus plaat-, lint-, post- ja vaivundamendil.

Loe sügavusest

Kaalud madalvundamenti Pinnalähedane vundament ja külmakaitse soojustusega.

Loe madalvundamendist

Pinnas krundil on savine, turbane või paepealne Neli pinnast ja nende mõju vundamendi valikule.

Loe pinnasest

Majale tuleb kelder Kelder maja all ja maakelder, põhjavesi ja drenaaž.

Vaata keldri ehitust

Otsid betoonitöid Betoonitööde liigid ja pakkumise read.

Vaata betoonitöid

Kellele vundament tuleb?

Nõuded, load ja hinnaloogika on kodu ja ärihoone puhul erinevad. Vali see, mis sinu projektiga kokku läheb.

Oled siinKoduleMaja, suvila, saun, kuur, terrass, kasvuhoone või aiamaja.
Vaata hoopisÄri- ja tootmishooneleLadu, tootmishoone, ärihoone või omavalitsuse objekt.Ava see leht

Korduma kippuvad küsimused

Kas uue vundamendi ehitamiseks on vaja ehitusluba?

Eraldi vundamendiluba ei ole. Vundament on osa hoone ehitusprojektist ja käib kaasa hoone ehitusteatise või -loaga. Kumba täpselt vaja on, otsustab hoone suurus ja tüüp ning kohalik omavalitsus.

Milline vundamendi tüüp on Eestis uute kodude puhul kõige levinum?

Valik sõltub krundi pinnasest ja sellest, kas majale tahetakse keldrit: neile tingimustele sobib hästi plaat- või lintvundament. Postvundament sobib pigem kergemale hoonele, vaivundament aga nõrgemale pinnasele.

Kas pinnaseuuring on alati kohustuslik?

Formaalne nõue sõltub hoone suurusest ja kohalikust ehitusmäärusest. Sisuliselt on pinnaseuuring peaaegu alati mõistlik esimene samm: see näitab pinnase kihte, kandevõimet ja põhjaveetaset, mille põhjal projekteerija õige tüübi valib.

Kui kaua peab betoon kivinema, enne kui edasi ehitada saab?

Esimesed päevad on kõige olulisemad, kuid täieliku tugevuseni jõuab betoon alles mitme nädala jooksul. Täpse aja annab projekteerija või ehitaja, sõltuvalt betoonisegust ja ilmast.

Kas vundamenti saab valada ka talvel?

Jah, aga see nõuab lisameetmeid: betooni soojendust, kiirendeid või kaitsekatteid, et segu ei külmuks enne kivinemist. Töö on tavaliselt kallim ja aeganõudvam kui soojal hooajal.

Mis vahe on radoonitõkkel ja hüdroisolatsioonil?

Radoonitõke on membraan, mis takistab pinnasest tuleva radoonigaasi pääsu majja. Hüdroisolatsioon tõkestab niiskuse ja vee tungimist konstruktsiooni. Soojustatud plaatvundamendi juures on need kaks eraldi kihti ja üks ei asenda teist.

Ehitaja ja majaomanikud vaatamas valmis betoonist vundamendiplaati kodu krundil

Kirjelda oma vundamendiprojekt

Saadame kirjelduse 2–3 partnerile, kes sinu piirkonnas uut vundamenti ehitavad. Pakkumine on tasuta ja sind ei seo miski.

Küsi pakkumist
